Begini Proses Pembuatan Kolam Renang Semi Overflow di Harjamukti

Yuk, kita intip proses pembangunan kolam renang semi overflow Bapak Bambang. Lokasinya di Harjamukti, Depok, Jawa Barat.
Sedang berencana membuat kolam renang? Anda bisa mencontoh langkah yang diambil Bapak Bambang sekeluarga.
Satu pesan penting: percayakan pembangunan kolam pada kontraktor kolam renang profesional dan berpengalaman seperti Dimulti Pool, supaya hasilnya memuaskan.
Overview Pembangunan Kolam Renang Emi Overflow Bapak Bambang di Harjamukti

Berikut adalah gambaran tentang kolam renang semi overflow milik Bapak Bambang:
- Ukuran:12 x 3 m dengan kedalaman 1,3 m
- Volume Maksimal Air: 12 x 3 x 1,3 = 46,8 meter kubik atau 46.800 liter air
- Sistem Sirkulasi: Semi Overflow
- Material Pelapis Finishing: Mozaik
- Material Pelapis Bibir Kolam Renang : Batu Alam Andesit
- Material Plasa: WPC
- Pompa: 1 HP, 1 Unit
- Filter: Filter Pasir 1 HP, 1 Unit
- Aksesoris: Lampu LED Underwater 4 buah, Tangga Stainless Steel, water fountain 1 buah
- Waktu Pengerjaan: 3 bulan
Kolam Renang Bapak Bambang ini dibangun di lahan sebelah rumah yang tersisa. Ukurannya tidak terlalu besar.
Meski begitu, desain kolam renang sangat menyatu dengan rumah. Ditambah pembangunan di dekat pagar dinding yang membuat kolam ini makin terasa eksklusif.
Tidak banyak tambahan aksesoris yang digunakan, hanya sebuah tangga kolam renang stainless steel serta sebuah water fountain. Meski minimalis, kolam renang ini dijamin nyaman.
Survei

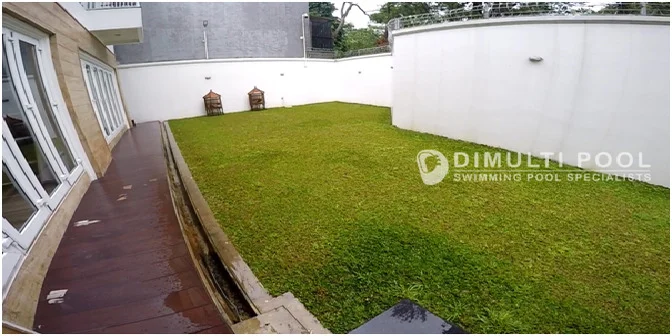

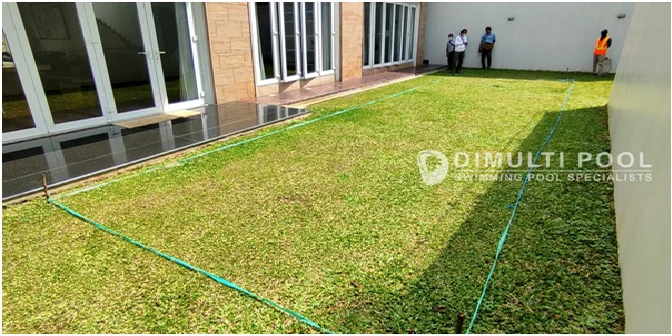

Survei umumnya cukup satu hari. Sebelum survei, pemilik menjelaskan dulu gambaran luas lahan yang akan dibangun.
- Pengukuran Lahan: melihat kondisi tanah, mengukur luas lahan
- Analisa Lingkungan: Mobilisasi material, lokasi tempat tinggal pekerja, izin pihak berwenang
- Bouwplank: penentuan titik-titik bangunan
Selesai survei, harga masih bisa anda negosiasikan dengan tim kami. Kami juga menghitung perkiraan biaya total sesuai kondisi lapangan. Sesudah itu, kedua pihak bisa menandatangani kontrak kerja.
Bila semuanya sudah disepakati, pekerjaan masuk ke tahap desain. Tahap ini juga menandai dimulainya pembangunan.
Desain

Desain dibuat dalam dua versi, 2D dan 3D. Cepat atau lambatnya tergantung pada anda. Bila semua hal sudah anda setujui (luas kolam, jenis finishing, dan sebagainya), desain selesai paling lama dua hari.
Kami juga melampirkan desain 2D sistem sirkulasi kolam. Desain ini memberi gambaran bagi pemilik rumah sekaligus memudahkan teknisi bekerja di lapangan
Konstruksi

Konstruksi kolam renang full overflow Bapak Bambang ini memakan waktu 1,5 bulan. Lamanya bergantung pada ukuran kolam, teknik kerja, dan kondisi di lapangan.
Berikut tahapan dalam konstruksi kolam renang semi overflow milik Bapak Bambang ini:

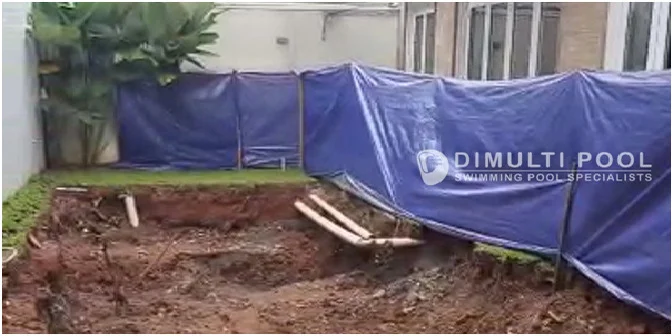

- Proteksi Bangunan
- Penggalian (badan kolam renang, ruang mesin, balancing tank. Total 73 meter kubik)
- Penggalian pondasi struktur, lantai kerja dan sloof

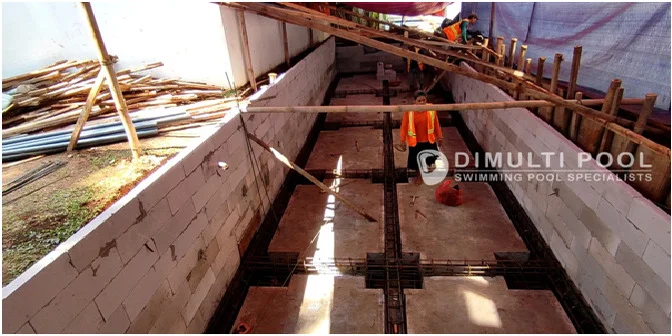

- Bekisting luar: dinding, sloof, dan tapak kerja dibuat dari bata hebel 7,5 cm
- Pembuatan lantai kerja
- Pondasi cakar ayam: berukuran 60 x 60 x 20, dari besi ulir diameter 13 cm
- Pembuatan sloof (diameter 13 cm, menggunakan balok ukuran 20 x 30 cm)
- Pembesian dinding dan lantai kerja: besi rangkap 2 berdiameter 8 cm, dianyam dengan jarak 20 cm
- Pemasangan sparingan pipa (menggunakan Pipa Standar JIS/AW)

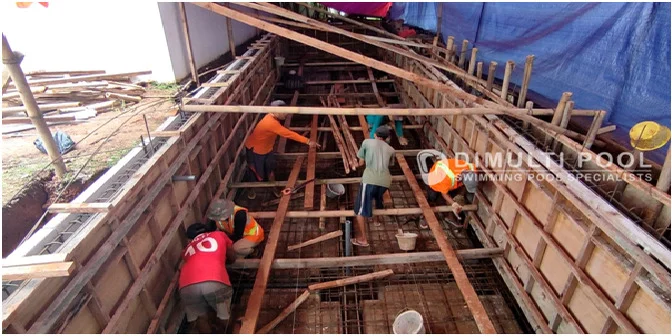

- Bekisting dalam: dari triplek/kaso/bambu/besi plat, dengan total luas 52,9 meter persegi

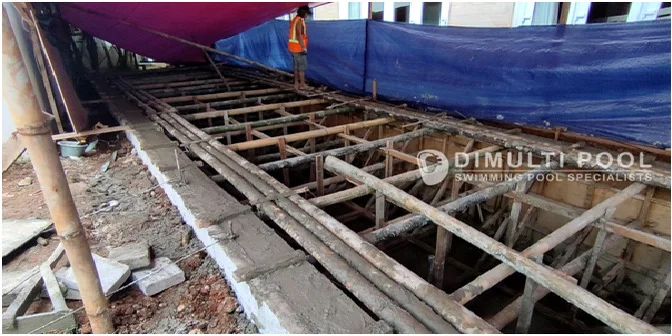

- Pengecoran beton bertulang (menggunakan semen Minimum K300, tebal lantai 20 cm, tebal dinding 15 cm, volume 24,1 meter kubik)
- Pembongkaran Bekisting Dalam
- Pembuatan Ruang Mesin (1,5 meter kubik) dan Gutter (lebar 30 cm)
Dari pengalaman kami, selama konstruksi kadang muncul kebutuhan tambahan karena harus menyesuaikan kondisi lapangan.
Oleh sebab itu, siapkan juga anggaran cadangan untuk keperluan tersebut. Bila kebutuhan itu muncul, kami selalu membicarakannya dengan anda.
Finishing

Tahap finishing kolam semi overflow Bapak Bambang ini berlangsung kira-kira satu bulan. Urutan prosesnya:
- Penutupan Pori-Pori Beton dengan calbond: Dilakukan maksimal 1 hari
- Waterproofing Sikatop 107 seluas 51,5 meter persegi, dilapis 3 kali dengan lama proses 4 jam
- Plester Levelling: Total ukuran 51,5 meter persegi, pengerjaan selama 3 hingga 4 hari

- Pelapisan dengan mozaik kepingan 5 cm beserta pengenatan, seluas 51,5 meter persegi, dikerjakan dalam 7-15 hari.
- Bibir kolam: Batu Alam Andesit 60 x 30 cm dengan ketebalan 2 cm, selesai dalam 5 –7 hari.
- Ruang mesin dan balancing tank dilapisi keramik standar Roman 20 x 20 cm, pengerjaan 3-5 hari.
- Instalasi Pompa: merk Hayward, ukuran 1 HP, 1 buah, pengerjaan 1 hari.
- Instalasi Sistem Filter, termasuk inlet dan vacuum fitting: merk Hayward, pengerjaan maksimal 3 hari.
- Aksesoris yang dipasang: tangga, hand railing, tutup ruang mesin dari stainless steel 304 (70 x 70 cm), dan 3 buah lampu LED Natural 12 watt yang sudah termasuk pengetesan. Lama pengerjaan paling lama satu minggu.
Tahap finishing juga bisa memunculkan kebutuhan mendadak, sama seperti saat konstruksi, karena menyesuaikan kondisi lapangan.
Pembuatan Plasa/Decking
Plasa atau decking adalah area di sekeliling kolam utama. Kolam Bapak Bambang juga dilengkapi area ini, yang dibuat dalam waktu sekitar satu minggu.
Area plasa di kolam renang Bapak Bambang ini menggunakan material WPC, yakni komposit kayu campuran plastik dengan serbuk kayu.
Keunggulan material decking ini adalah lebih tahan lama dan tidak mudah rusak, aplaagi kolam renang akan selalu terkena air.
Selain itu, pemasangannya juga mudah. Dibutuhkan tapak besi hollow untuk tempat pemasangan setiap lembaran WPC.
Hasil Akhir

Pembangunan kolam renang semi overflow milik Bapak Bambang di Harjamukti ini kurang lebih berlangsung selama tiga bulan.
Kolam ini menampung 46.800 liter air, yang disirkulasikan oleh satu buah pompa berkekuatan 1 HP.
Penambahan satu buah waterfountain tak banyak mengganggu kinerja kekuatan pompa tersebut.
Bapak Bampang menambah beberapa tanaman di sekililing kolam renang untuk menambah kesejukan. Sementara itu, posisi gutter berada di salah satu sisi panjang kolam renang.
Garansi

Dimulti Pool memberi garansi struktur sampai 10 tahun untuk setiap kolam renang yang kami bangun.
Mesin juga bergaransi 1 tahun, sedangkan lampu LED Underwater bergaransi 3 bulan.
Artinya, kerusakan yang terjadi dalam masa garansi bisa anda ajukan untuk diperbaiki, gratis.
Pengecualiannya adalah keadaan force majeure, seperti bencana alam, kerusuhan yang merusak, atau kebijakan pemerintah.

Sebagai bonus, kolam anda juga mendapat garansi perawatan selama satu bulan, yang meliputi vakum, sikat, dan pemberian chemical.
Bonus
Pelayanan kami makin lengkap dengan bonus peralatan untuk merawat kolam renang.
Isinya: vacuum hose 9 meter, vacuum head standar beroda, telescopic handle vacuum, pool brush (sikat), leaf skimmer (saringan), dan test kit merk Oto untuk mengecek kadar air.
Popular Post

Mengenal Obat Kolam Renang: Jenis, Kegunaan, dan Harga
Kali ini kita akan membahas sesuatu yang masih berhubungan dengan kolam renang, yaitu obat kolam renang. Simak penjelasannya.

Penjelasan Lengkap Penggunaan Terusi untuk Kolam Renang
Terusi atau Copper Sulphate (CuSO4) adalah salah satu bahan kimia yang umum digunakan sebagai algaecide atau pembasmi alga di kolam renang.

Cara Menjernihkan Air Kolam Renang Berwarna Hijau: Ikuti Langkah Ini
Berikut adalah cara mencegah air kolam renang berwarna hijau, serta cara menghindari hal tersebut.
