Begini proses pembangunan kolam renang semi overflow milik Bapak Wisudawan yang berlokasi di BSD, Tangerang Selatan.
Kolam renang ini dibangun di atas tanah bekas taman bermain. Lokasinya berada di samping rumah.
Karena lahan yang tersedia tidak terlalu luas, pembangunan kolam renang dengan sirkulasi semi overflow sangat cocok.
Setelah berdiskusi dengan Bapak Wisudawan dan semuanya cocok, Tim Dimulti Pool sebagai kontraktor kolam renang profesional mulai mengerjakan pembangunan ini. Berikut prosesnya:
Overview Pembangunan Kolam Renang Semi Overflow Bapak Wisudawan di BSD

Sebelum kita masuk ke pembahasan proses pembangunan, ada baiknya anda melihat bagaimana gambaran kolam renang ini:
- Ukuran: 7 x 3 m dengan kedalaman 1,2 m
- Kapasitas air maksimal: 7 x 3 x 1,2 = 25,2 m³ atau 25.200 liter
- Sistem Sirkulasi: Semi Overflow
- Material Pelapis Finishing: Mozaik
- Material Pelapis Bibir Kolam Renang : Batu Alam Andesit
- Material Deking: Kayu WPC
- Pompa: 1 HP, 1 Unit
- Filter: Filter Pasir
- Aksesoris: Lampu LED Underwater, Tangga dan Handrailing Stainless Steel
- Waktu Pengerjaan: 3 bulan
Survei

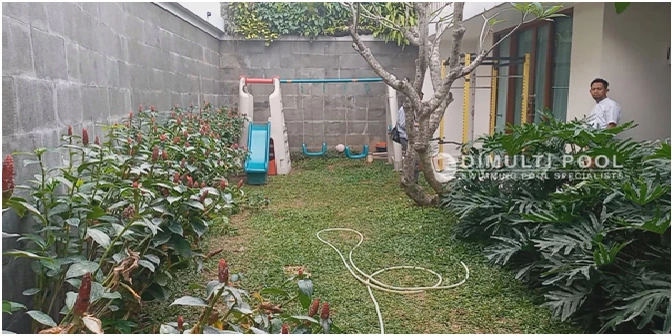

Pada proyek ini, survei selesai dalam satu hari. Pemilik sebelumnya telah menjelaskan luas lahan yang direncanakan.
- Pengukuran Lahan: melihat kondisi tanah, mengukur luas lahan
- Analisa Lingkungan: Mobilisasi material, lokasi tempat tinggal pekerja, izin pihak berwenang

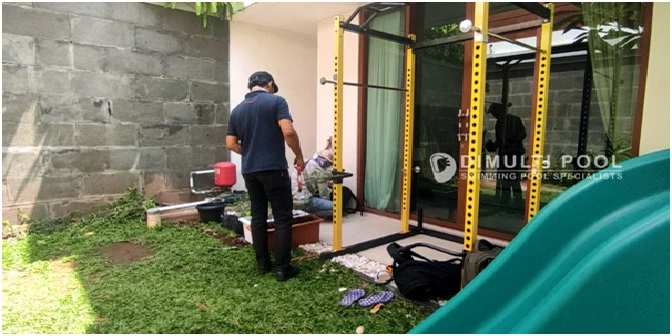

- Bouwplank: penentuan titik-titik bangunan
Setelah tim kami melakukan survey, anda masih bisa bernegosiasi harga dengan tim kami. Kami juga akan menghitung estimasi biaya keseluruhan berdasarkan situasi di lapangan. Setelah itu, kontrak kerja sudah bisa ditandatangani kedua pihak.
Setelah semuanya sudah disetujui, proses akan masuk ke tahap desain. Ini juga menandakan bahwa pembangunan akan dimulai.
Desain

Ada desain 2D dan ada desain 3D. Kapan desain selesai bergantung pada anda. Jika luas kolam, finishing, dan aspek lain sudah anda setujui, desainnya rampung maksimal dua hari.

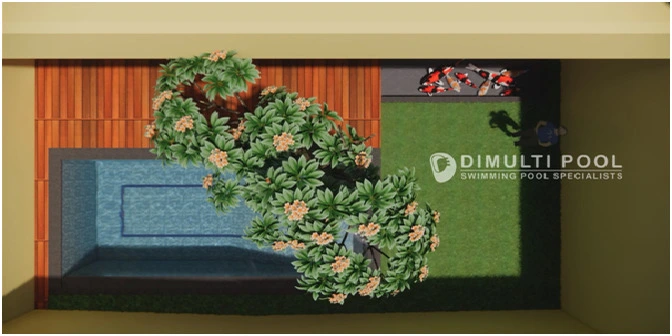

Sebagai pelengkap, kami sertakan pula gambar 2D sirkulasi kolam renang, supaya pemilik rumah punya gambaran dan teknisi lebih mudah bekerja.
Desain kolam renang Bapak Wisudawan sendiri tergolong cukup unik karena terdapat pohon di salah satu sisi yang terintegrasi dengan badan kolam renang.
Pohon ini sengaja tidak dihilangkan untuk memberikan nuansa teduh pada kolam renang.
Konstruksi

Konstruksi kolam semi overflow Bapak Wisudawan berlangsung selama 1,5 bulan.
Lama waktu pengerjaan tergantung pada ukuran kolam, bagaimana teknik kerja yang digunakan, serta situasi di lapangan.

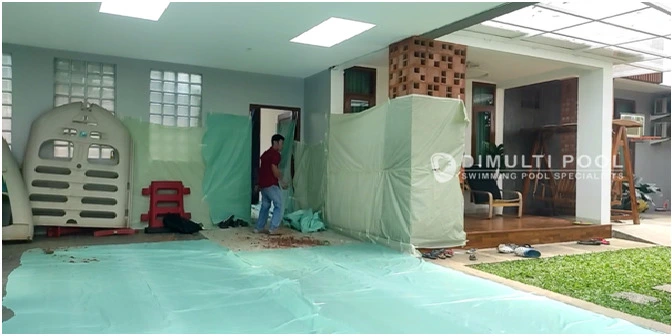

- Pra Konstruksi: pemberian proteksi terhadap fasad bangunan/rumah

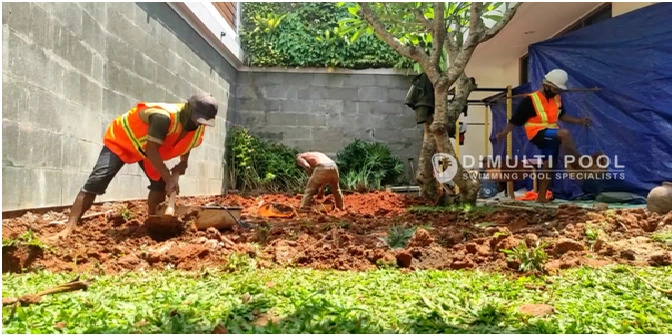

- Penggalian (badan kolam renang, ruang mesin, balancing tank)
- Penggalian pondasi struktur, lantai kerja dan sloof

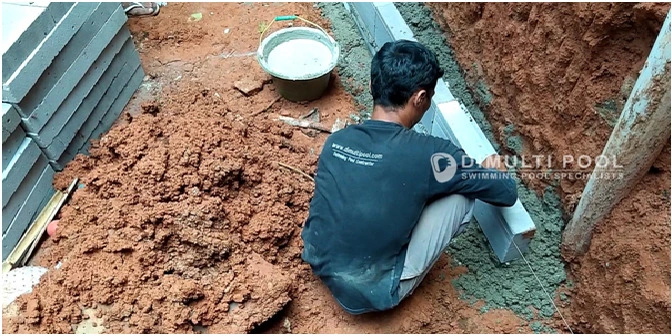

- Pemasangan bekisting luar (menggunakan bata merah atau bata hebel)
- Pembuatan lantai kerja (menggunakan campuran semen dan pasir/acian)
- Pembuatan pondasi cakar ayam (menggunakan besi ulir diameter 13 cm, ukuran 60 x 60 x 20)
- Pembuatan sloof (diameter 12 cm, menggunakan balok ukuran 20 x 20)

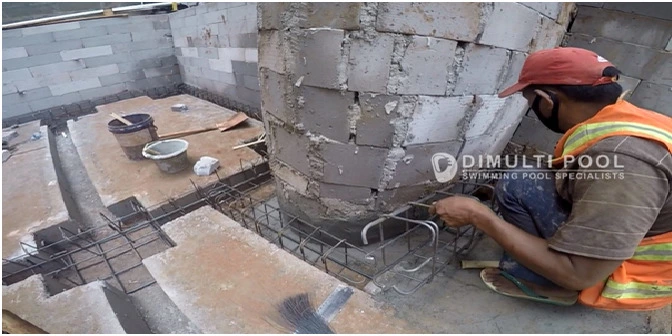

- Pembesian dinding (diameter besi 8 cm rangkap 2, jarak anyam 20 cm)

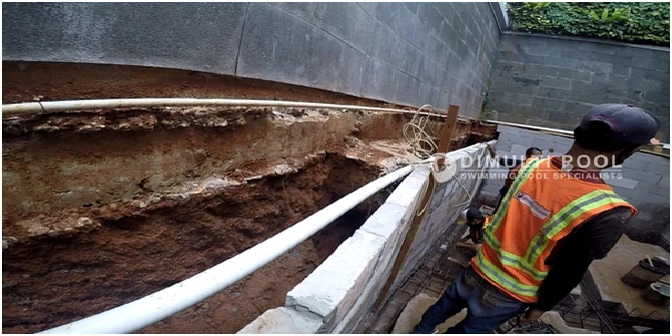

- Pemasangan sparingan pipa (menggunakan Pipa Standar JIS/AW)

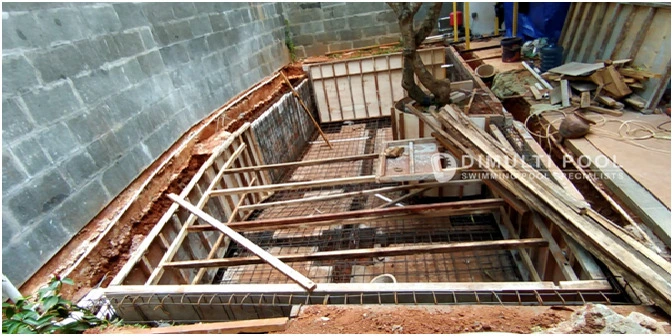

- Pemasangan Bekisting Dalam (menggunakan triplek/kaso/bambu/besi plat)

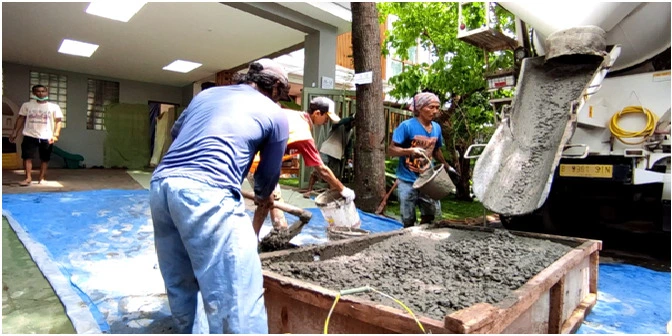

- Beton bertulang dicor memakai semen minimal K300 dengan ketebalan lantai 20 cm dan dinding 15 cm

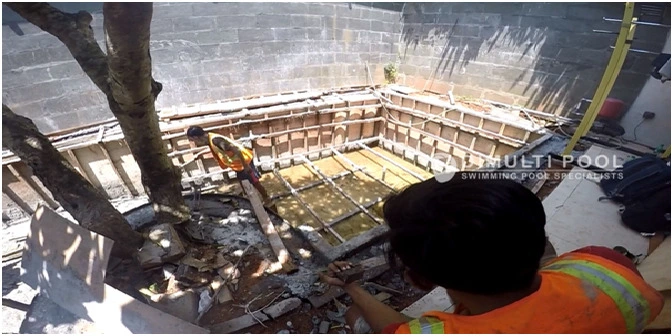

- Pembongkaran Bekisting Dalam
- Pembuatan Ruang Mesin dan Gutter
Gutter di kolam renang semi-overflow ini punya lebar sekitar 30 cm. Letaknya di salah satu sisi panjang kolam yang menghadap tembok pembatas lahan.
Sementara itu, ruang balancing tang bersebelahan dengan ruang mesin dengan ukuran 1,5 meter kubik.
Saat proses pengecoran, kolam renang ini tidak menggunakan pompa semprot melainkan manual dengan tangan.
Hal ini karena akses ke pembangunan yang terbatas, mengingat kolam ini berlokasi di halaman dalam rumah.
Selama konstruksi, perlu diingat bahwa kebutuhan tambahan yang mendesak mungkin saja muncul, tergantung keadaan di lapangan.
Sisihkan juga dana untuk keperluan semacam itu. Kami selalu membicarakannya bersama anda bila kebutuhan tersebut ada.
Finishing

Tahap finishing kolam semi overflow Bapak Wisudawan memakan waktu kurang lebih satu bulan. Seperti proyek lain, tahapan finishingnya sama. Rinciannya:
- Penutupan Pori-Pori Beton: Dilakukan maksimal 1 hari

- Waterproofing Sika Top: Dilakukan 3 kali, prosesnya selama 4 jam
- Plester Levelling: Pengerjaan selama 3 hingga 4 hari

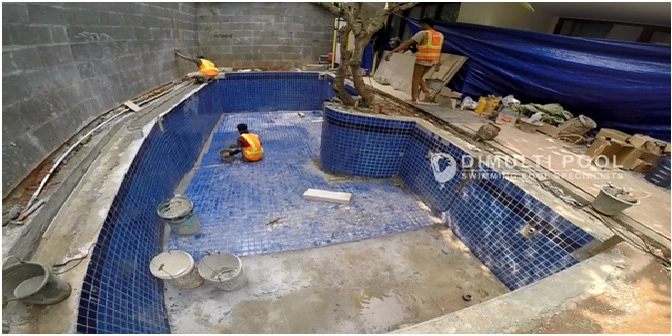

- Pemasangan pelapisan: Menggunakan mozaik kepingan 5 cm dan pengenatan, pengerjaan selama 7-15 hari.
- Pemasangan material bibir kolam renang: Menggunakan Batu Alam Andesit ukuran 60 x 30 cm dengan tebal 2 cm, pengerjaan 5 –7 hari.
- Pemasangan pelapisan ruang mesin dan balancing tank: Menggunakan keramik standar Roman ukuran 20 x 20 cm, pengerjaan 3-5 hari.
- Instalasi Pompa: merk Hayward, ukuran 1 HP, 1 buah, pengerjaan 1 hari.
- Instalasi Sistem Filter, termasuk inlet dan vacuum fitting: merk Hayward, pengerjaan maksimal 3 hari

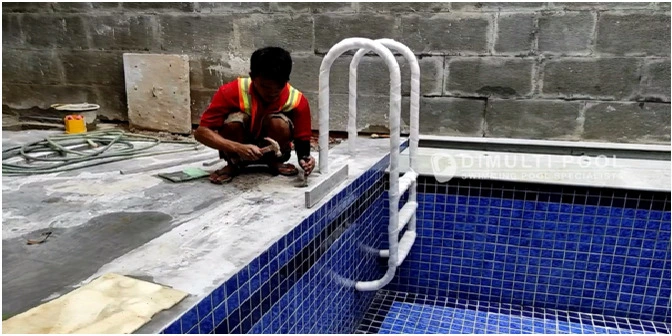

- Pemasangan aksesoris: Pemasangan tangga, handrailing, dan tutup ruang mesin stainless steel 304 ukuran 70 x 70 cm; pemasangan lampu LED Natural 12 watt 3 buah (termasuk pengetesan), pengerjaan maksimal satu minggu.
Sama halnya dengan proses konstruksi, ketika proses finishing terkadang juga ada kebutuhan mendesak menyesuaikan situasi di lapangan.
Deking
Luas deking di kolam renang Bapak Wisudawan ini adalah 19,8 meter persegi. Lama pengerjaannya sekitar 2 minggu.
Durasi itu memang rata-rata waktu pemasangan deking. Bila area deking makin luas, waktunya bisa lebih lama.
Deking kayu yang digunakan di Kolam Bapak Wisudawan ini terbuat dari bahan WPC atau Wood Plastic Composite, yakni campuran kayu dengan plastik.
Kelebihannya, lebih awet dan mudah dipasang serta lebih ramah lingkungan (juga dikenal dengan Eco Deck).
Di kolam Bapak Wisudawan ini, deking sekaligus dipasang di bibir kolam renang. Pemasangannya di dua sisi lebar serta satu sisi panjang kolam renang.
Sementara itu, satu sisi panjang lagi digunakan sebagai gutter karena kolam ini punya sirkulasi semi overflow. Di sisi ini, bibir kolam renang menggunakan finishing batu alam andesit.
Deking kayu tidak langsung ditempel ke tanah. Di atas coran dipasang rangka besi hollow sebagai dudukan material deking.

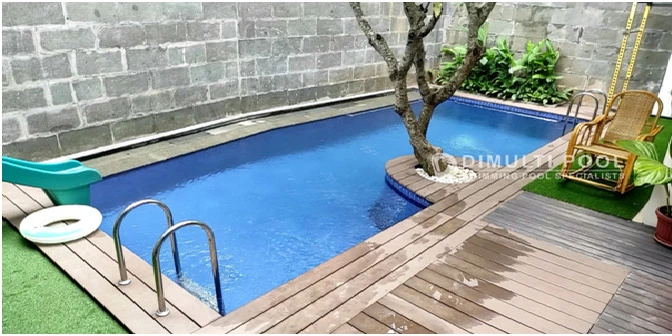

Hasil Akhir

Kolam renang ini selesai dibangun hingga siap digunakan memakan waktu selama 3 bulan.
Dengan kapasitas air hingga 25.200 liter, kolam renang ini menggunakan 1 buah pompa dengan kekuatan I HP.
Pompa dengan kekuatan ini sudah memadai untuk kolam rumahan. Bila ada fitur air seperti waterfall atau water fountain, pompa yang lebih kuat mungkin diperlukan.
Kolam renang Bapak Wisudawan sendiri tidak menggunakan fitur air tersebut.
Garansi

Garansi struktur hingga 10 tahun kami berikan untuk setiap proyek pembuatan kolam renang Dimulti Pool.
Masa garansi mesin adalah 1 tahun, sementara lampu LED Underwater 3 bulan.
Bila ada kerusakan dalam masa garansi, perbaikannya bisa anda ajukan kepada kami dan tidak dikenai biaya.
Garansi ini tidak mencakup force majeure, seperti bencana alam, kerusakan karena kerusuhan, dan kebijakan pemerintah.
Bonus lainnya, garansi perawatan kolam renang berlaku selama satu bulan, dengan layanan vakum, sikat, dan chemical.
Bonus
Sebagai tambahan, kami juga memberikan bonus perlengkapan perawatan kolam renang.
Bonusnya terdiri atas telescopic handle vacuum, vacuum hose 9 meter, leaf skimmer (saringan), vacuum head standar beroda, pool brush (sikat), dan test kit Oto untuk cek kadar air.
Popular Post

Mengenal Obat Kolam Renang: Jenis, Kegunaan, dan Harga
Kali ini kita akan membahas sesuatu yang masih berhubungan dengan kolam renang, yaitu obat kolam renang. Simak penjelasannya.

Penjelasan Lengkap Penggunaan Terusi untuk Kolam Renang
Terusi atau Copper Sulphate (CuSO4) adalah salah satu bahan kimia yang umum digunakan sebagai algaecide atau pembasmi alga di kolam renang.

Cara Menjernihkan Air Kolam Renang Berwarna Hijau: Ikuti Langkah Ini
Berikut adalah cara mencegah air kolam renang berwarna hijau, serta cara menghindari hal tersebut.
