Begini tahapan membuat kolam arus dengan sirkulasi skimmer milik Ibu Monica yang berlokasi di Sukabumi. Kami juga akan jelaskan proses membuat fitur waterfall yang terdapat di sini.
Daftar Isi
Overview Pembangunan Kolam Renang

Berikut adalah gambaran tentang kolam renang skimmer milik Ibu Monica:
- Ukuran: 9 x 4 m dengan kedalaman 1 – 1,5 m (rata-rata 1,25 m)
- Volume Maksimal Air: 9 x 4 x 1,25 = +/- 45 meter kubik atau 45 ribu liter air
- Sistem Sirkulasi: Skimmer dengan Arus
- Material Pelapis Finishing: Mozaik
- Material Pelapis Bibir Kolam Renang : Batu Palimanan
- Pompa: 1 HP 1 Unit, 2 HP Turbojet 1 unit untuk membuat arus
- Filter: Filter Pasir 1 HP, 1 Unit
- Aksesoris: Lampu LED Underwater 3 buah, waterfall 1 buah
- Waktu Pengerjaan: 3 bulan
Kolam renang Ibu Monica ini dibuat berukuran cukup besar sehingga sangat cocok dijadikan kolam arus.
Baca Juga
Berdasarkan penuturan Ibu Monica, kolam renang sengaja ditambahkan turbojet untuk menghasilkan efek arus yang bisa berguna untuk terapi air. Terapi ini digunakan untuk orang tua beliau.
Ini juga bisa jadi inspirasi buat anda ketika mau membangun kolam renang. Jangan lupa gunakan jasa Dimulti Pool sebagai kontraktor kolam renang profesional berpengalaman untuk hasil terbaik!
Tahapan Konstruksi


Berikut tahapan dalam konstruksi kolam renang skimmer milik Ibu Monica ini:
1. Kolam Renang



Ini adalah tahapan utama dalam konstruksi kolam renang. Berikut langkah pekerjaan yang dilakukan oleh Tim Dimulti Pool.
- Proteksi Bangunan

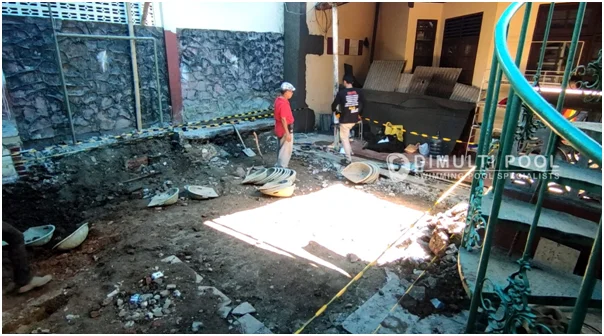

- Penggalian (badan kolam renang, ruang mesin, balancing tank. Total 57,4 meter kubik)
- Penggalian pondasi struktur, lantai kerja dan sloof
- Pemasangan bekisting luar (menggunakan bata hebel 7,5 cm untuk dinding, sloof, dan tapak kerja)
- Pembuatan lantai kerja
- Pembuatan pondasi cakar ayam (menggunakan besi ulir diameter 13 cm, ukuran 60 x 60 x 20)
- Pembuatan sloof (diameter 13 cm, menggunakan balok ukuran 20 x 30 cm)
- Pembesian dinding dan lantai kerja (diameter besi 8 cm rangkap 2, jarak anyam 20 cm)
- Pemasangan sparingan pipa (menggunakan Pipa Standar JIS/AW)
- Pemasangan Bekisting Dalam (menggunakan triplek/kaso/bambu/besi)

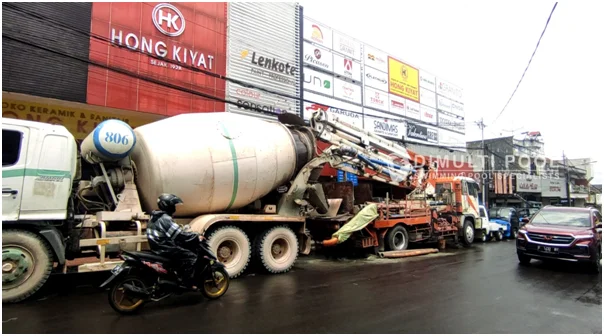

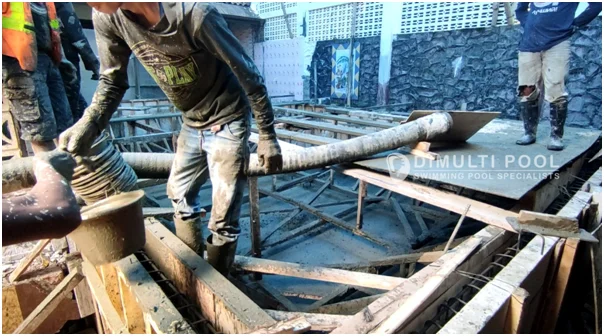

- Pengecoran beton bertulang (menggunakan semen Minimum K300, tebal lantai 20 cm, tebal dinding 15 cm)
Setelah semua proses di atas dilakukan, selanjutnya bekisting dalam dibongkar sebelum masuk ke tahap finishing.
2. Pembuatan Ruang Mesin dan Balancing Tank (masing-masing 1,5 meter kubik)
Pembuatan dua komponen pendukung ini dilakukan berbarengan termasuk bersama pembuatan kolam renang utama. Langkah konstruksinya sama saja dengan pembuatan bangunan kolam renang. Berikut tahapannya:
- Penggalian
- Pemasangan bekisting luar (menggunakan bata hebel 7,5 cm)
- Pembesian (diameter besi 8 cm rangkap 2, jarak anyam 20 cm)
- Pemasangan Bekisting Dalam (menggunakan triplek/kaso/balok/bambu/)
- Pengecoran beton bertulang (menggunakan semen Minimum K300, tebal lantai 20 cm, tebal dinding 15 cm)
Jangan lupa untuk membongkar bekisting dalam sebelum masuk tahap finishing bagian ini setelah beton benar-benar kering.
3. Pembuatan Waterfall

Berikut tahapan singkat pembuatan waterfall di Kolam Renang Ibu Monica:
- Penggalian pondasi struktur, lantai kerja dan sloof
- Pembesian dinding dan lantai kerja (diameter besi 8 cm rangkap 2, jarak anyam 20 cm)
- Pemasangan sparingan pipa (menggunakan Pipa Standar JIS/AW)
- Pemasangan Dinding (menggunakan bata hebel 7,5 cm)
- Pengecoran beton bertulang (menggunakan semen Minimum K300, tebal lantai 20 cm, tebal dinding 15 cm)
Pengecoran menggunakan beton K300 dilakukan untuk mengefisiensi kerja pembangunan keseluruhan kolam renang. Meski pada dasarnya untuk membuat waterfall bisa menggunakan kualitas beton yang lebih rendah.
Pekerjaan Finishing

Setelah struktur kolam utama serta ruang mesin dan balancing tank selesai, semua “bangunan” akan dilakukan proses finishing. Berikut tahapannya:
- Plester Levelling: Pengerjaan selama 3 hingga 4 hari
- Penutupan Pori-Pori Beton dengan calbond: Dilakukan maksimal 1 hari
- Waterproofing Sikatop 107: Total dilakukan 3 kali, prosesnya selama 4 jam

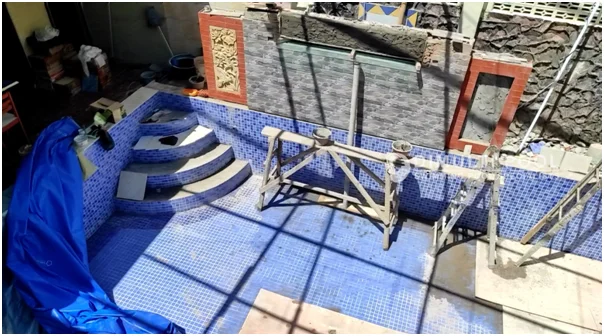

- Pemasangan pelapisan kolam: Menggunakan mozaik kepingan 7,5 cm dan pengenatan, pengerjaan selama 7-15 hari.
- Pemasangan material bibir kolam renang: Menggunakan Batu Palimanan ukuran 60 x 30 cm dengan tebal 2 cm, pengerjaan 5 –7 hari.
- Pemasangan pelapisan ruang mesin dan balancing tank: Menggunakan keramik standar Roman ukuran 20 x 20 cm, pengerjaan 3-5 hari.

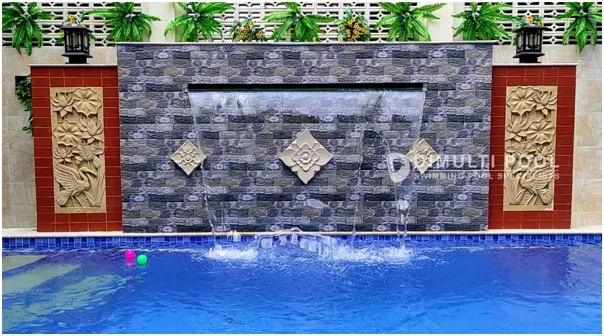

- Pemasangan pelapisan waterfall: menggunakan batu alam corak, pengerjaan 1 hari.
- Instalasi Pompa: merk Hayward, pengerjaan 1 hari.
- Instalasi Sistem Filter, termasuk inlet dan vacuum fitting: merk Hayward, pengerjaan maksimal 3 hari.
- Pemasangan aksesoris: Pemasangan tutup ruang mesin stainless steel 304 ukuran 70 x 70 cm; pemasangan handrail dan rail tangga, pemasangan lampu LED Natural 12 watt 3 buah (termasuk pengetesan), pengerjaan maksimal satu minggu.
Pembuatan Arus
Pada dasarnya, arus kolam renang yang dihasilkan merupakan modifikasi sistem sirkulasi kolam renang itu sendiri.
Dibutuhkan instalasi fitting turbojet, yakni jet atau inlet yang menyemburkan air dengan kecepatan yang lebih besar ketimbang sistem sirkulasi normal.
Karena kekuatannya tersebut, dibutuhkan pompa dengan tenaga yang lebih besar. Pompa berkekuatan 2 HP yang digunakan utnuk membuat arus di kolam renang ini pun hanya fokus untuk menyemburkan air.
Sementara itu, sirkulasi penyedotan dan pengembalian air ke kolam renang melalui skimmer box menggunakan pompa utama dengan kekuatan 1 HP.
Hasil Akhir Kolam Renang

Pembangunan kolam renang skimmer milik Ibu Monica di Sukabumi ini kurang lebih berlangsung selama tiga bulan.
Kapasitas air yang bisa ditampung kolam renang ini adalah 45 ribu liter air. Jumlah air ini disirkulasikan dengan pompa berkekuatan 1 HP sebanyak satu buah.
Penambahan satu buah waterfall tak banyak mengganggu kinerja kekuatan pompa tersebut karena volume kolam renang juga tidak terlalu besar.
Meski begitu, seperti dijelaskan, kolam renang ini didesain menggunakan sirkulasi arus yang digerakkan menggunakan pompa berkekuatan 2 HP.
Garansi
Setiap menggunakan jasa pembuatan kolam renang dari Dimulti Pool, kami akan memberikan garansi struktur hingga 10 tahun.
Selain itu, garansi yang kami berikan juga termasuk untuk mesin selama 1 tahun serta lampu LED Underwater selama 3 bulan.
Dengan begitu, ketika terjadi kerusakan dalam waktu garansi, anda bisa mengajukan perbaikan pada kami tanpa dikenakan biaya.
Namun, garansi tidak berlaku dalam keadaan force majeure seperti terjadi bencana alam, kerusuhan yang mengakibatkan kerusakan ataupun kebijakan pemerintah.
Terakhir, anda juga dipastikan mendapatkan bonus garansi perawatan kolam renang selama satu bulan. Perawatan meliputi vakum dan sikat serta penggunaan chemical.
